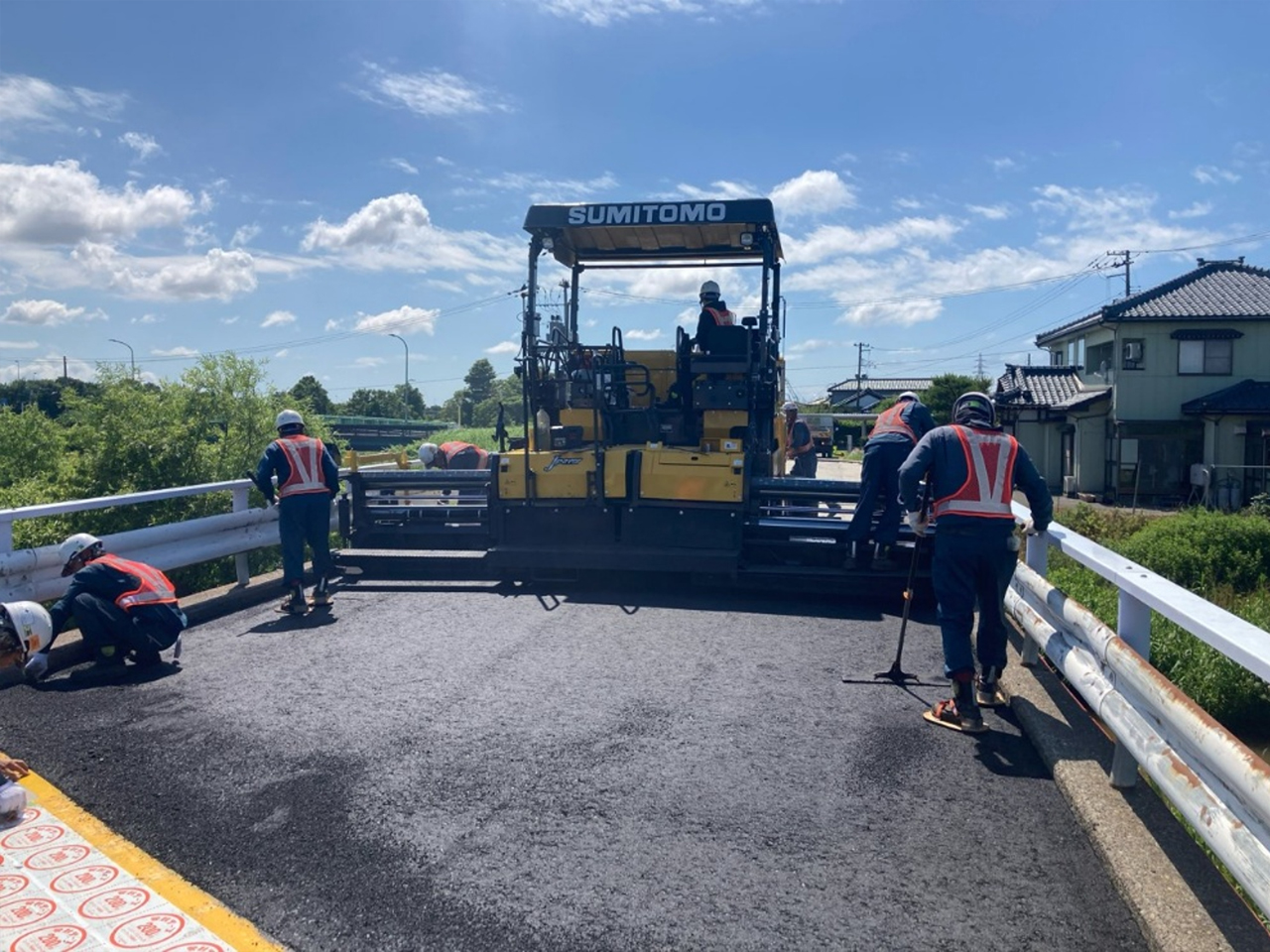

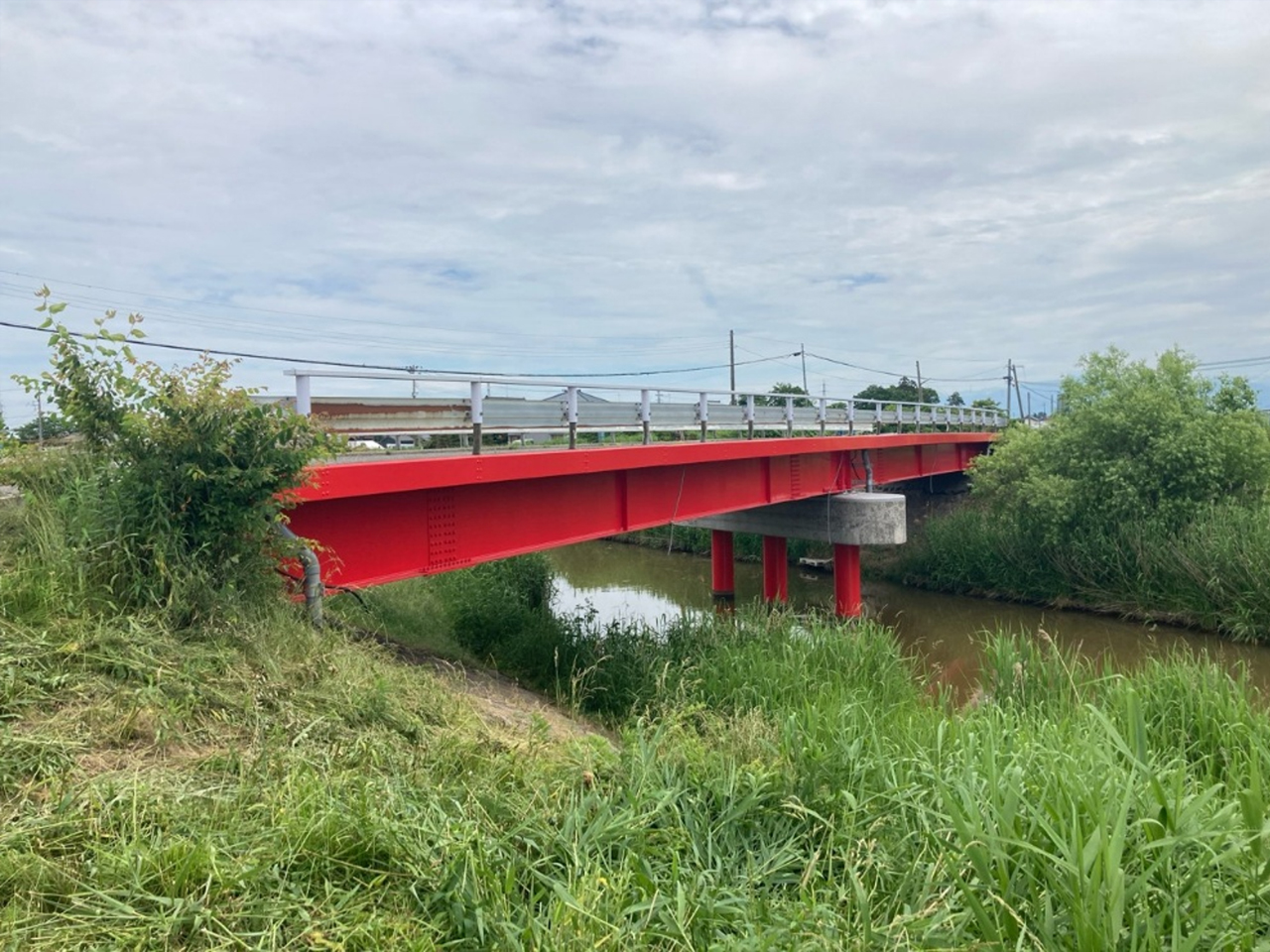

傷んだ橋をなおす工事をしています

工事の概要

工事名 東土第4号 市道豊栄2-246号線(4号農道橋)補修(その2)工事
工事場所 新潟市北区新井郷 地内
工期 2025年9月25日~2026年7月10日(予定)
休工日 土曜・日曜・祝日・年末年始
※天候等の都合により、作業を行うことがあります。
作業時間 午前8:30 ~ 午後5:00 まで
※作業状況や天候等により前後する場合があります。
発注者 新潟市土木部東部地域土木事務所
施工業者 株式会社トーホー
新潟県新潟市西区黒鳥1450番地
TEL:025-377-2715
現場代理人 沖坂 厚吏(おきさか あつし)
工事内容 橋を長持ちさせるために補修工事をします。
橋梁塗装工、伸縮継手工、舗装工、足場工

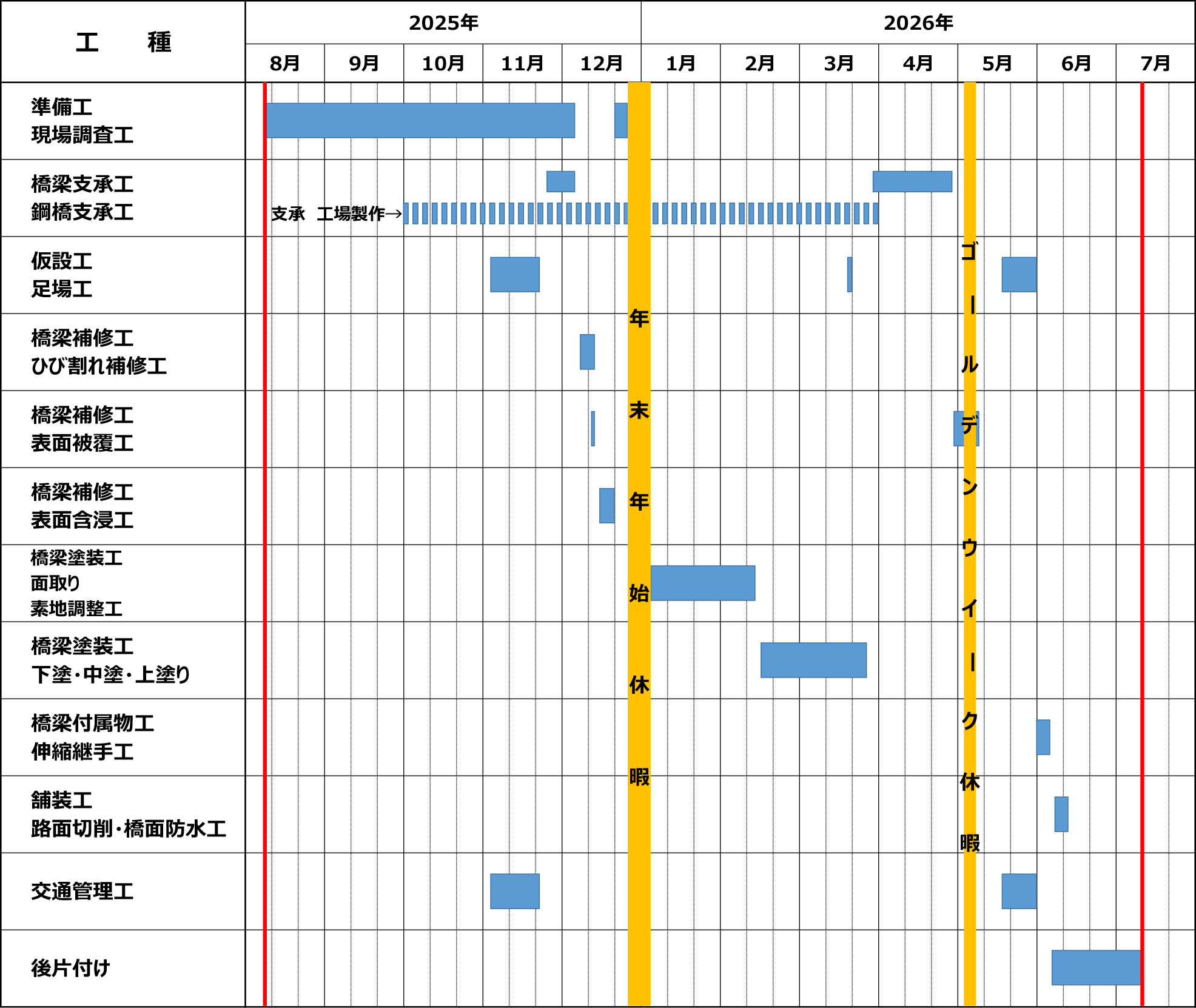

工程表

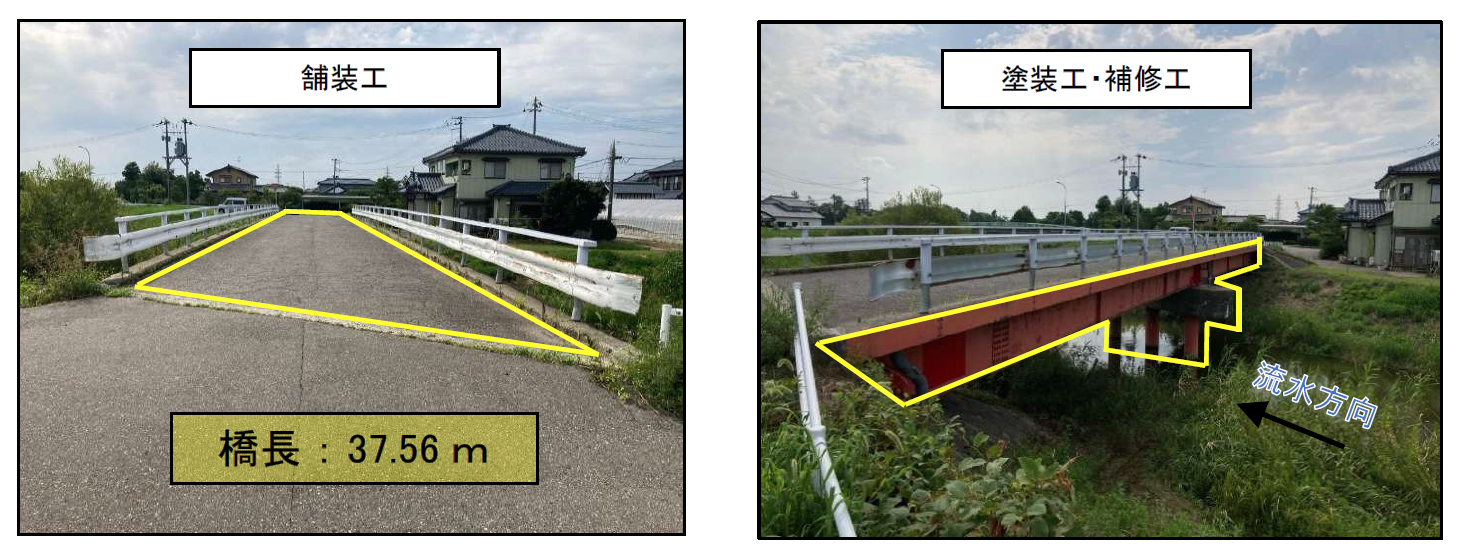

施工の位置

※通行止めの際は、現地の案内看板に従い、う回をお願いします。

交通規制情報

日頃より道路行政にご理解とご協力頂き厚くお礼申し上げます。
昨年度より継続し、4号農道橋の補修工事を行います。

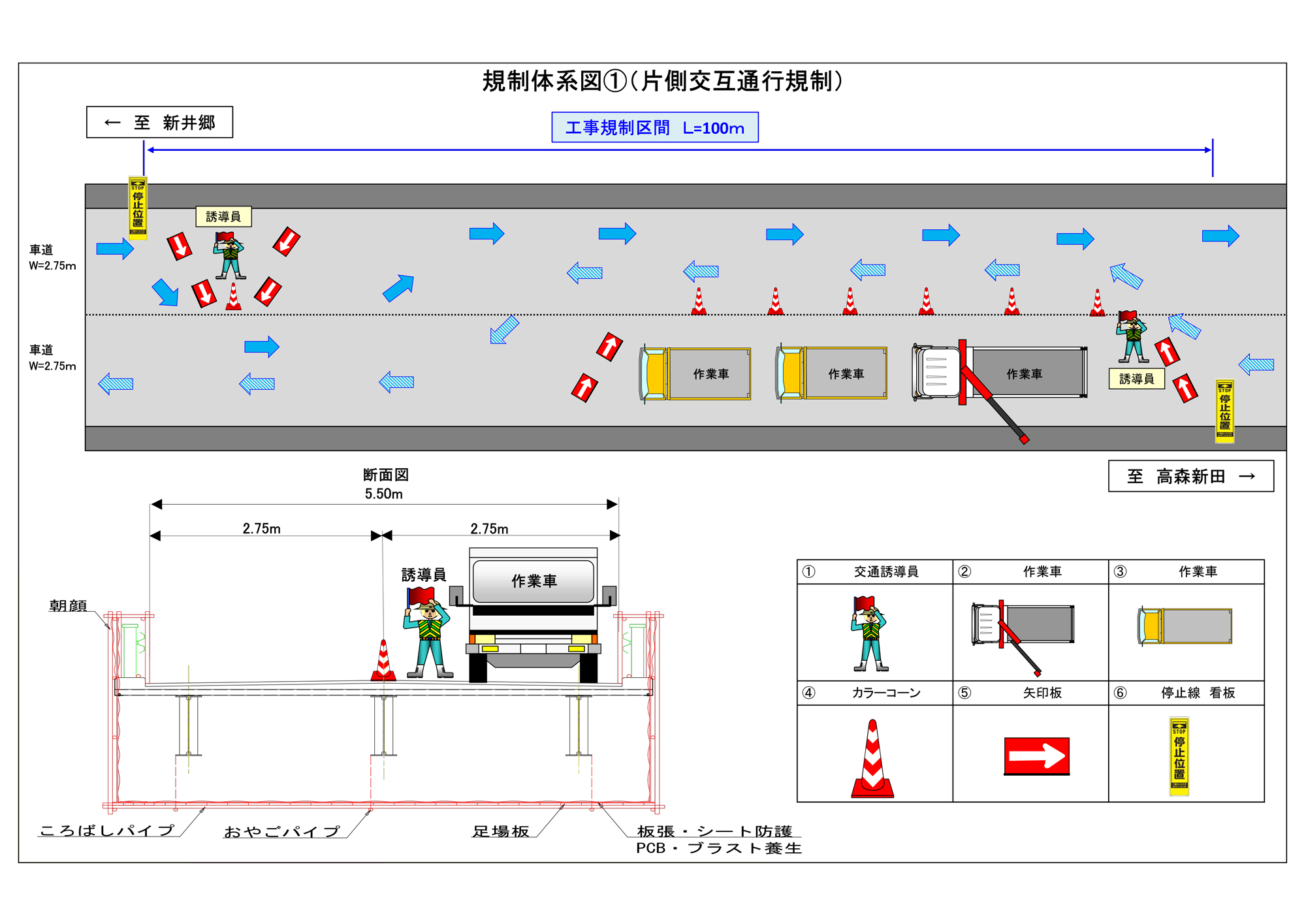

工事期間中は安全を考慮し通行止め及び片側交互通行規制を行います。
通行止めの際は現地の案内看板に従い、う回をお願いします。
工事期間中はご不便お掛けいたしますがご理解、ご協力をよろしくお願いします。
う回路につきましては、「施工の位置」よりご確認ください。

交通規制 規制期間①

規制期間 2026年3月2日~2026年4月17日(予定)
規制時間 午前8:30~終日まで
規制形態 上記期間のうち、45日間程度終日通行止め

交通規制 規制期間②

規制期間 2026年4月20日~2026年7月10日(予定)
規制時間 午前8:30~午後5:00まで
規制形態 上記期間のうち、10日間程度通行止め
上記期間のうち、15日間程度片側交互通行

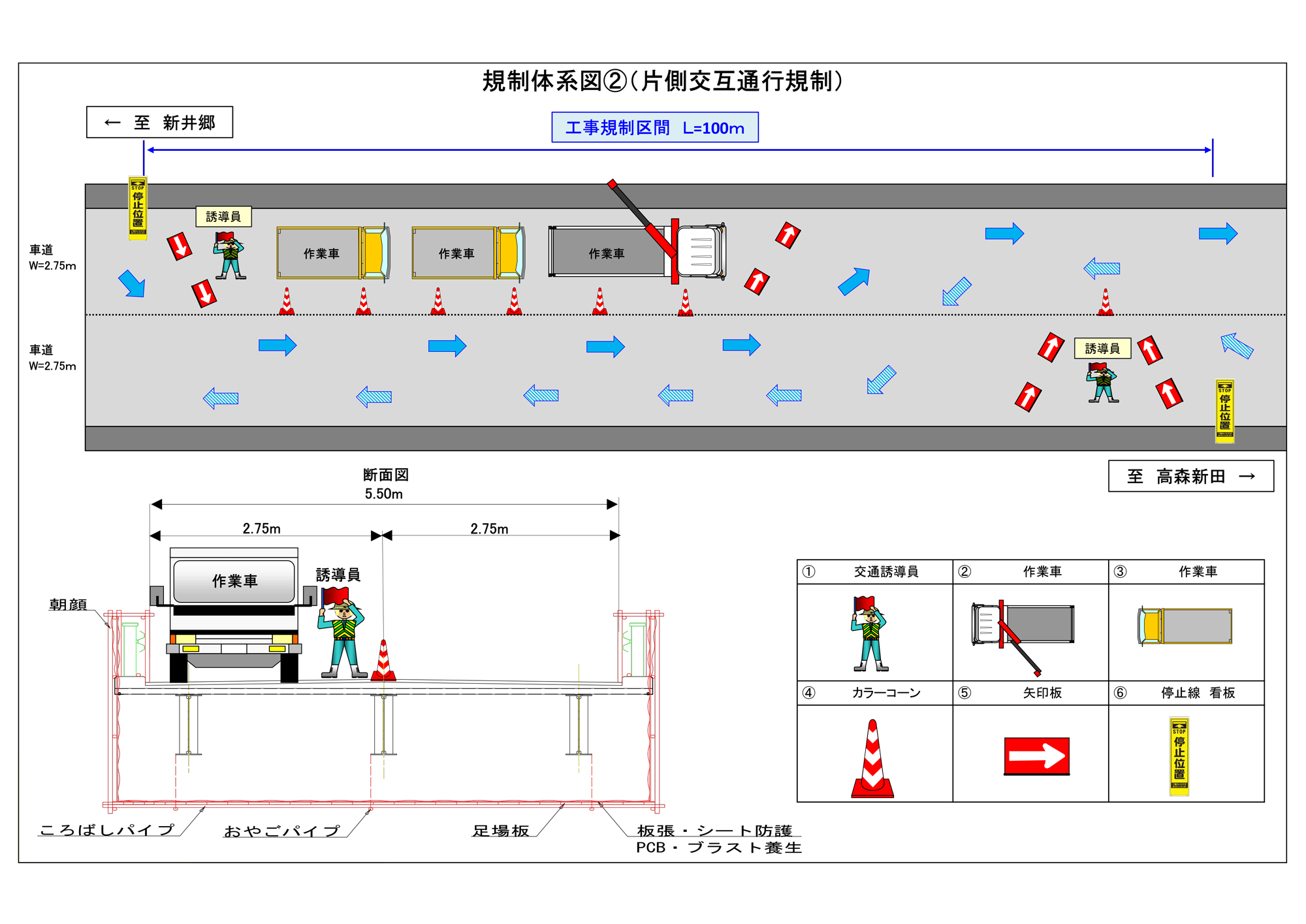

規制イメージ図

<注意事項>
※ 工事場所は大変危険です。バリケード等で囲まれた中には立ち入らないで下さい。
  特に、お子様にはご注意をお願い致します。
※ 工事車両の出入りの際には、誘導員を配置して交通災害のない様に努めます。
  案内看板によりご案内致しますので、ご協力をお願い致します。

2026年1月30日 進捗状況

橋梁補修工

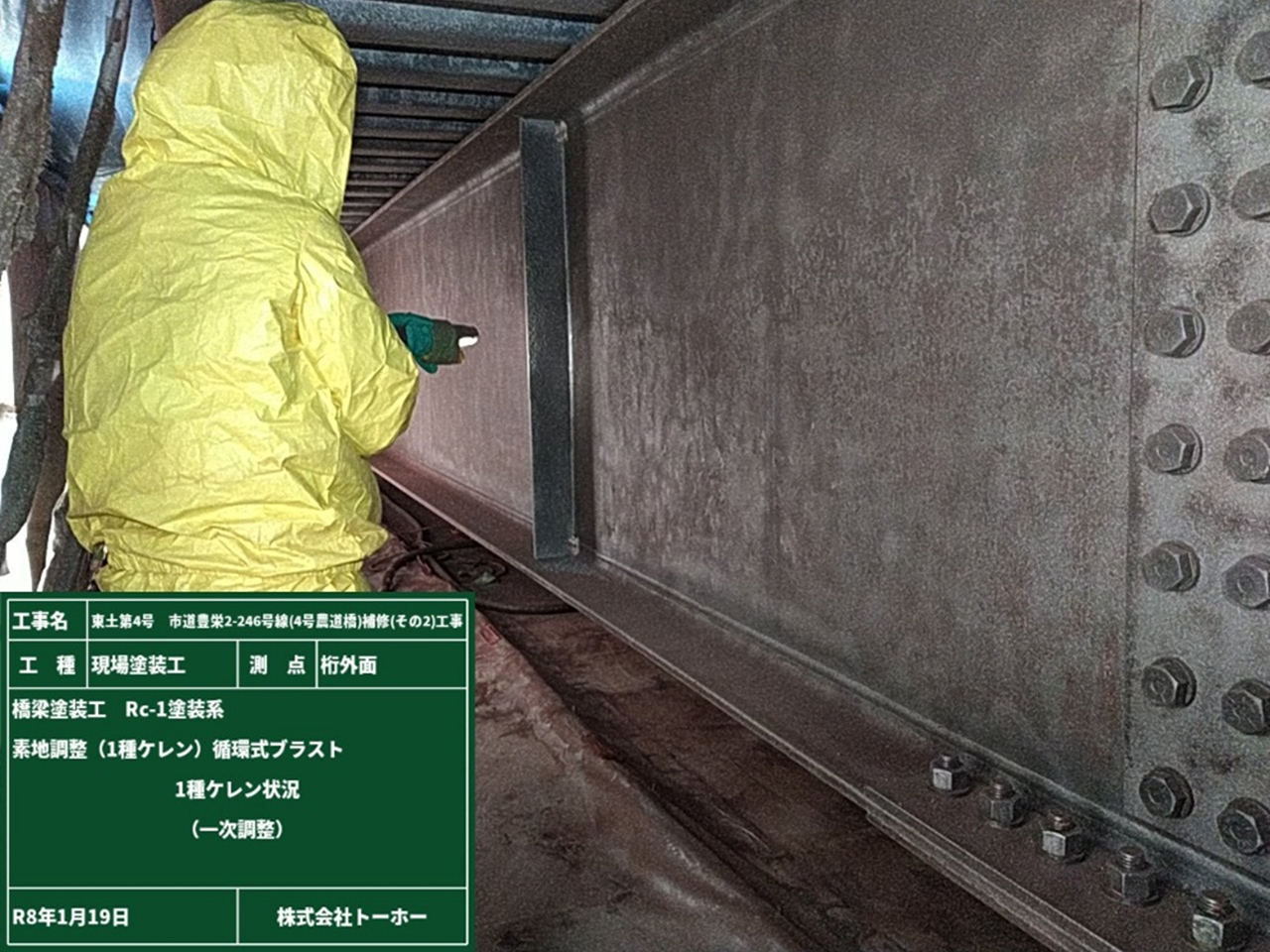

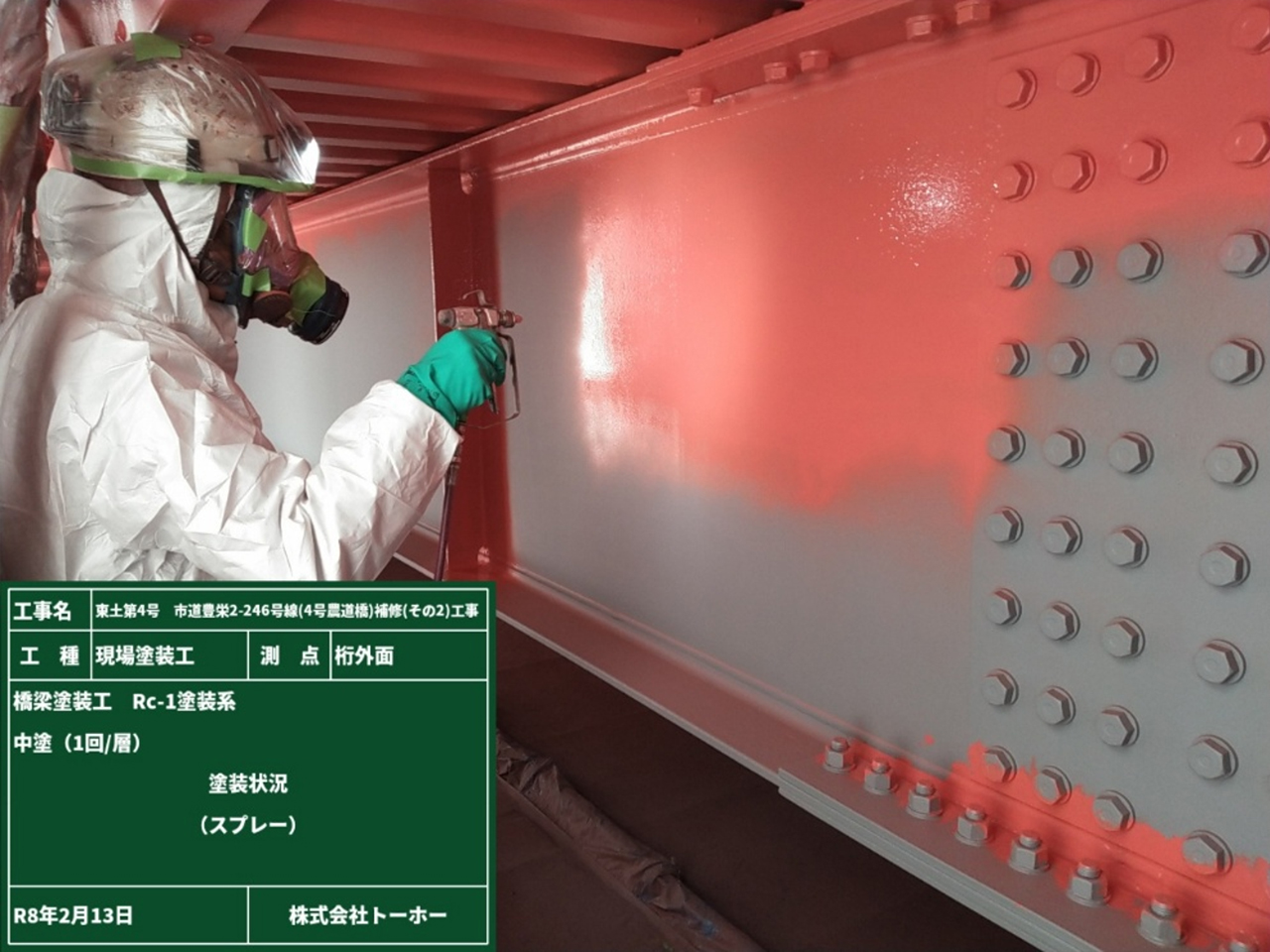

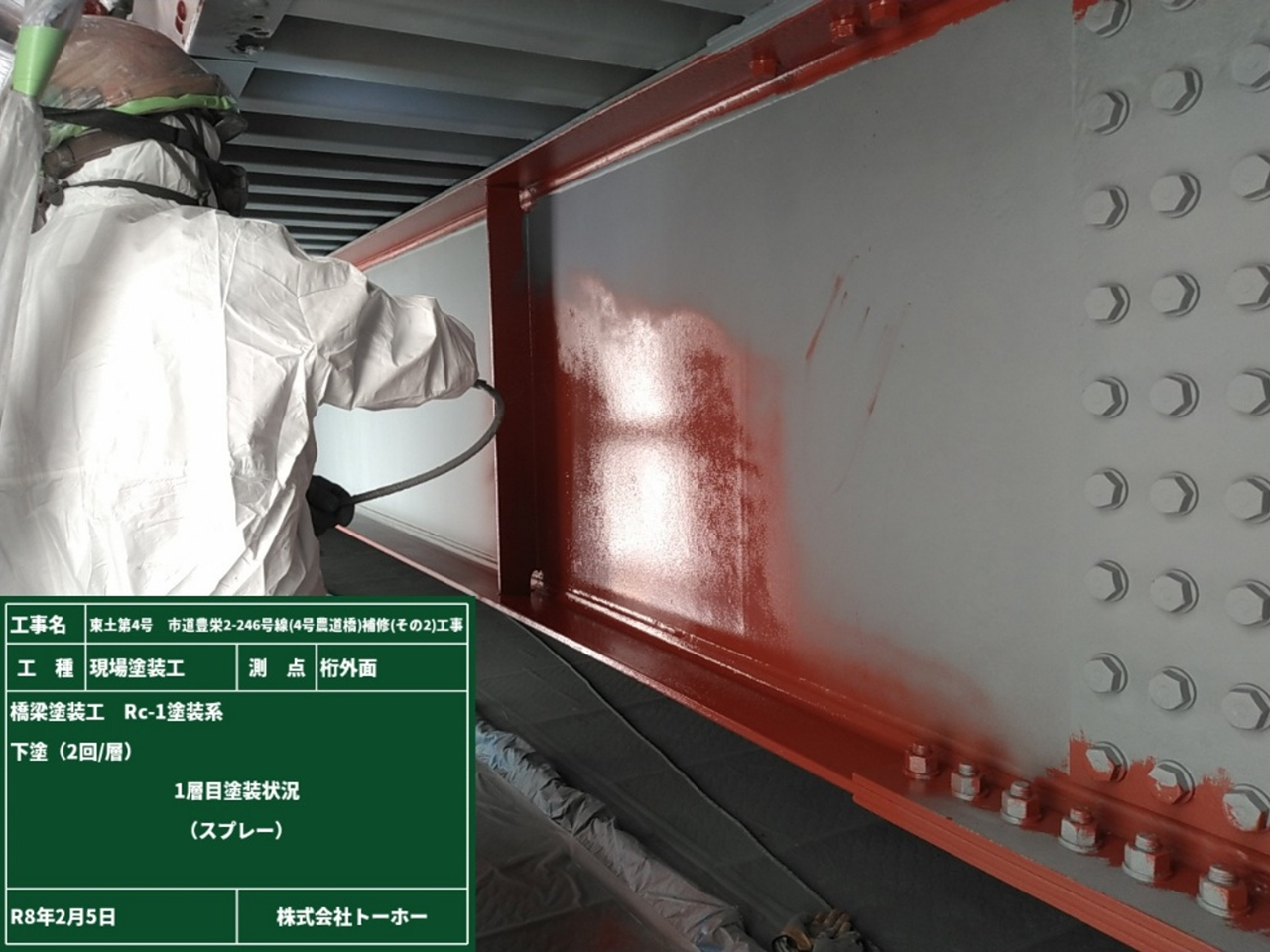

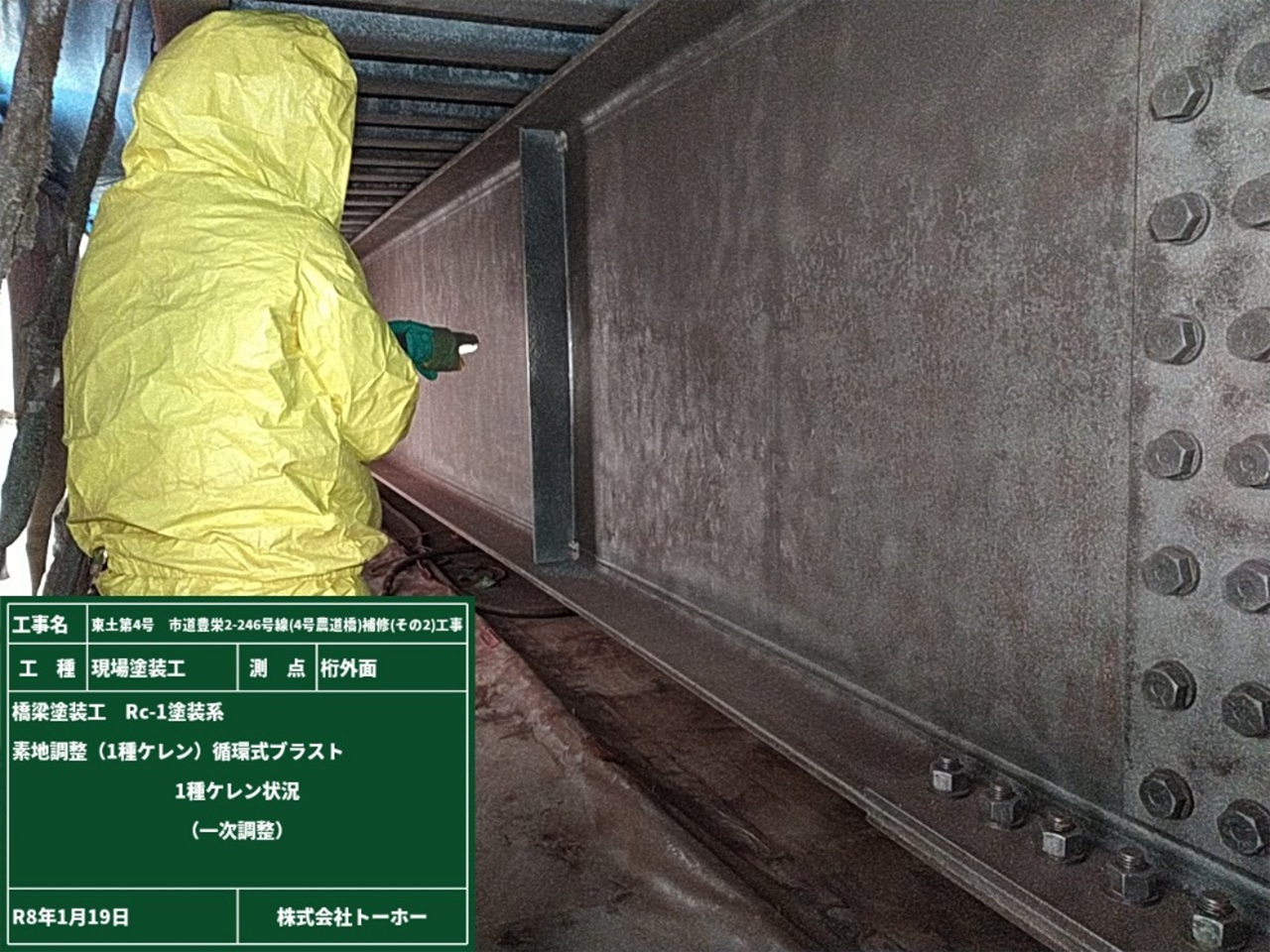

既存塗膜材を撤去しています。

素地調整完了

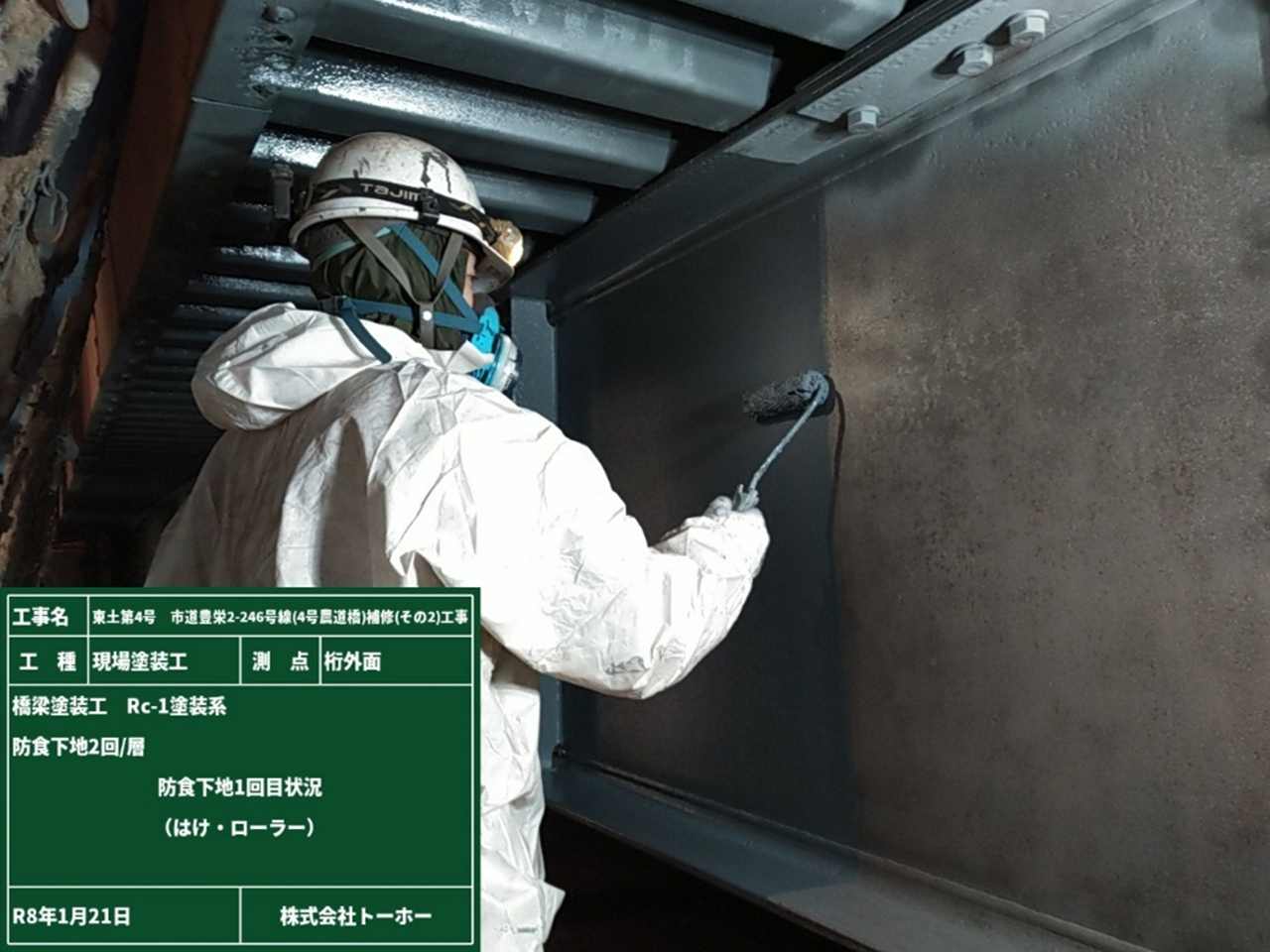

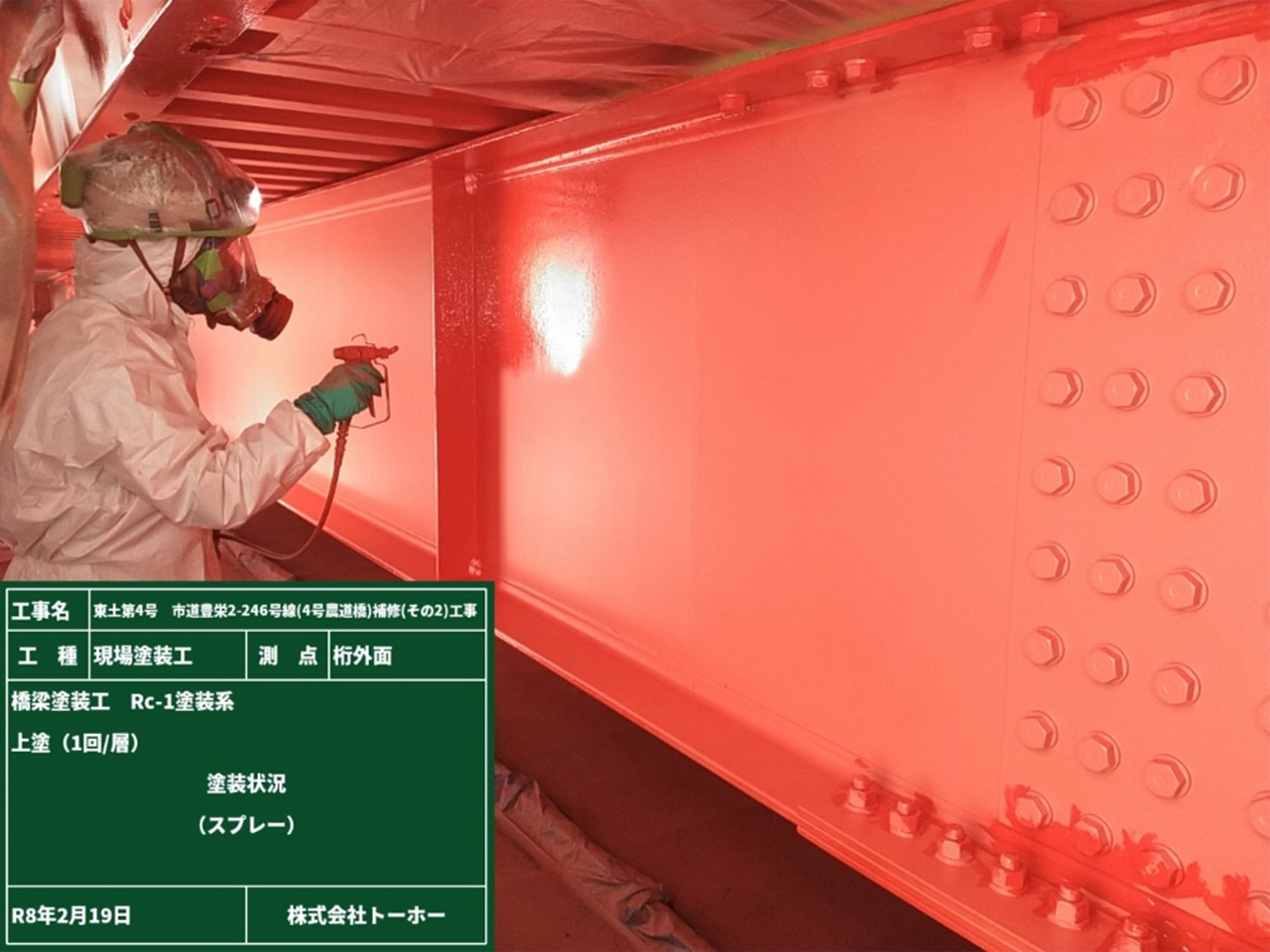

防食下地1回目を塗布しています。

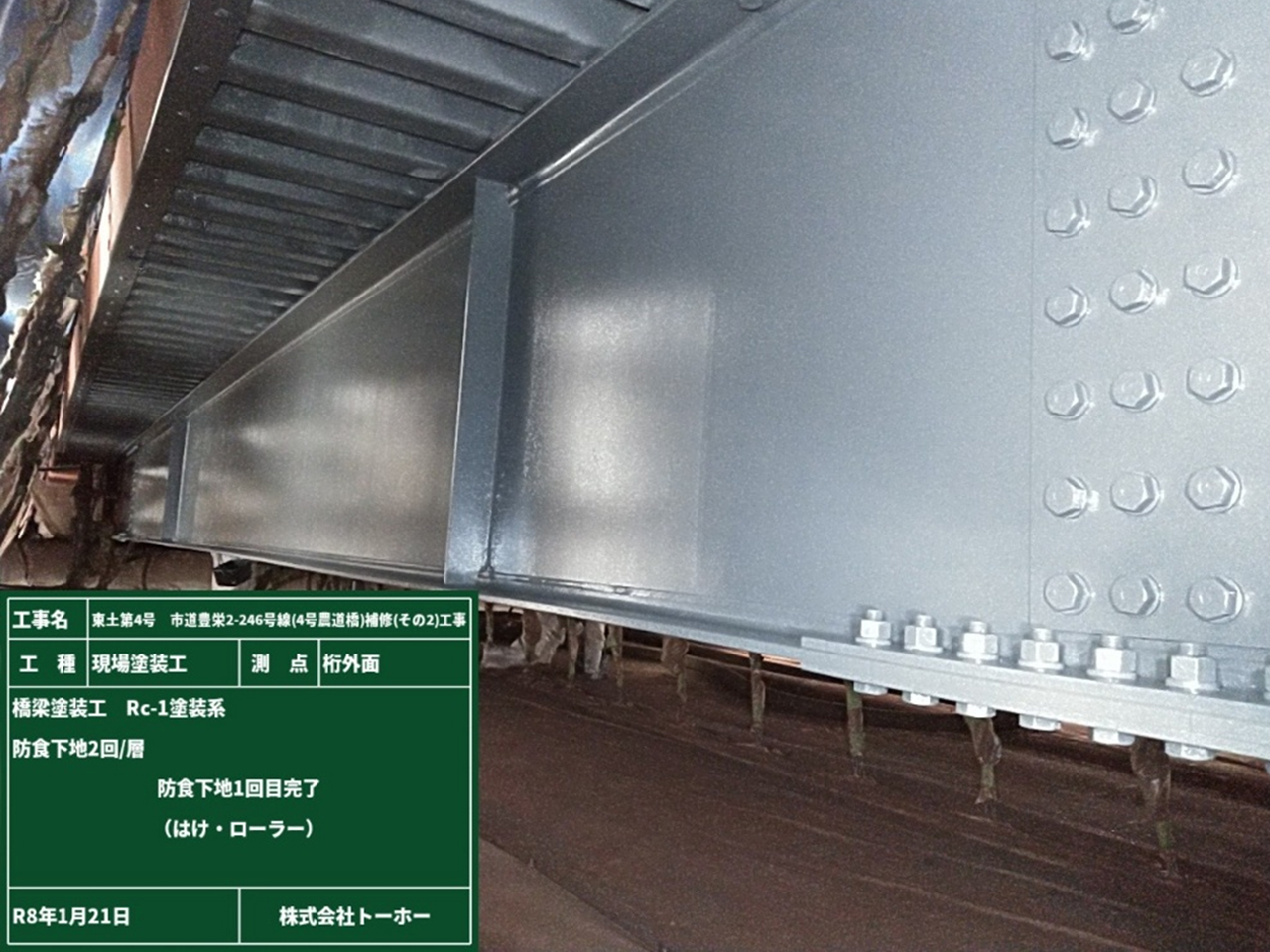

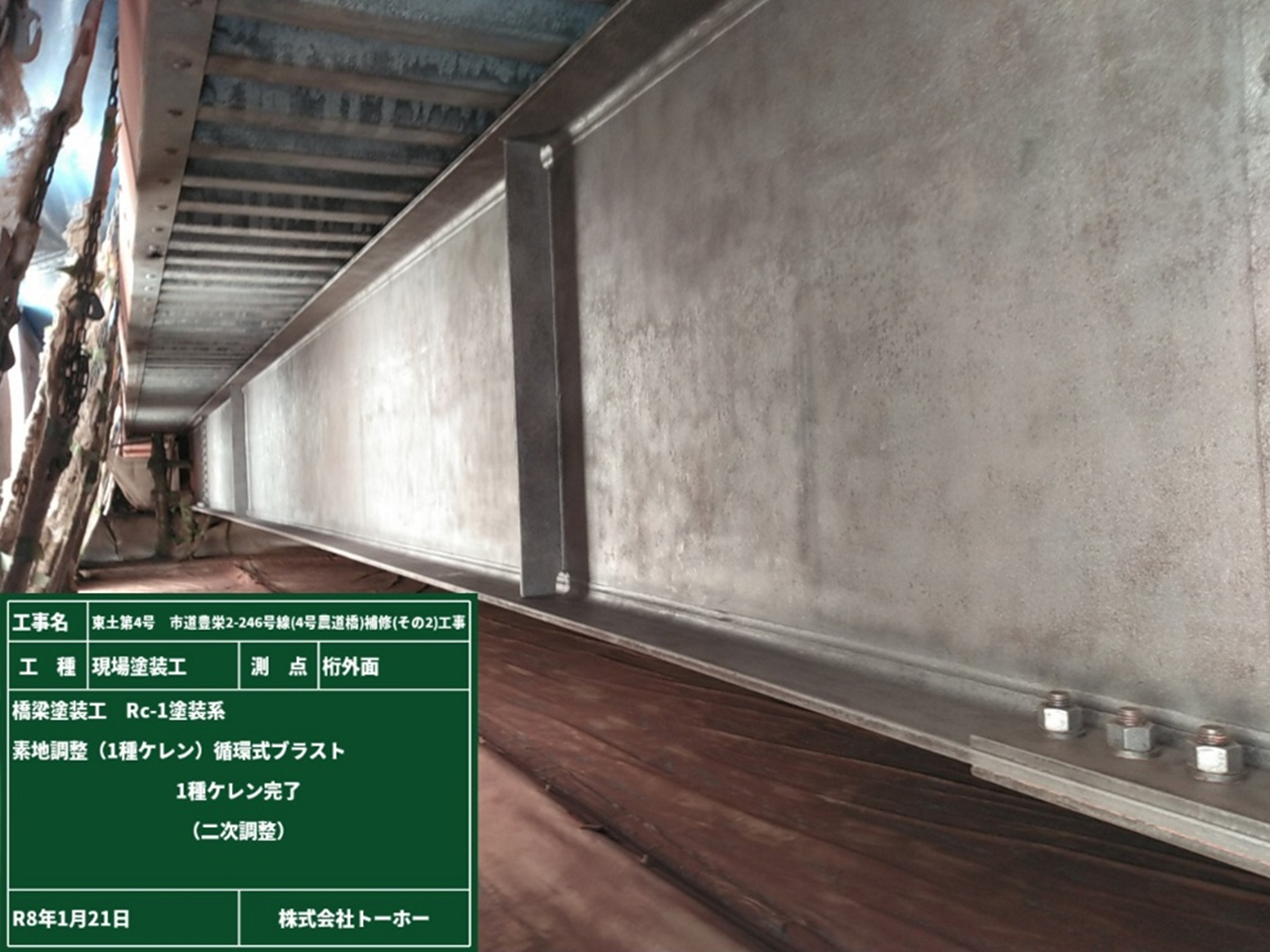

防食下地1回目塗布完了

2025年12月26日 進捗状況

橋梁補修工

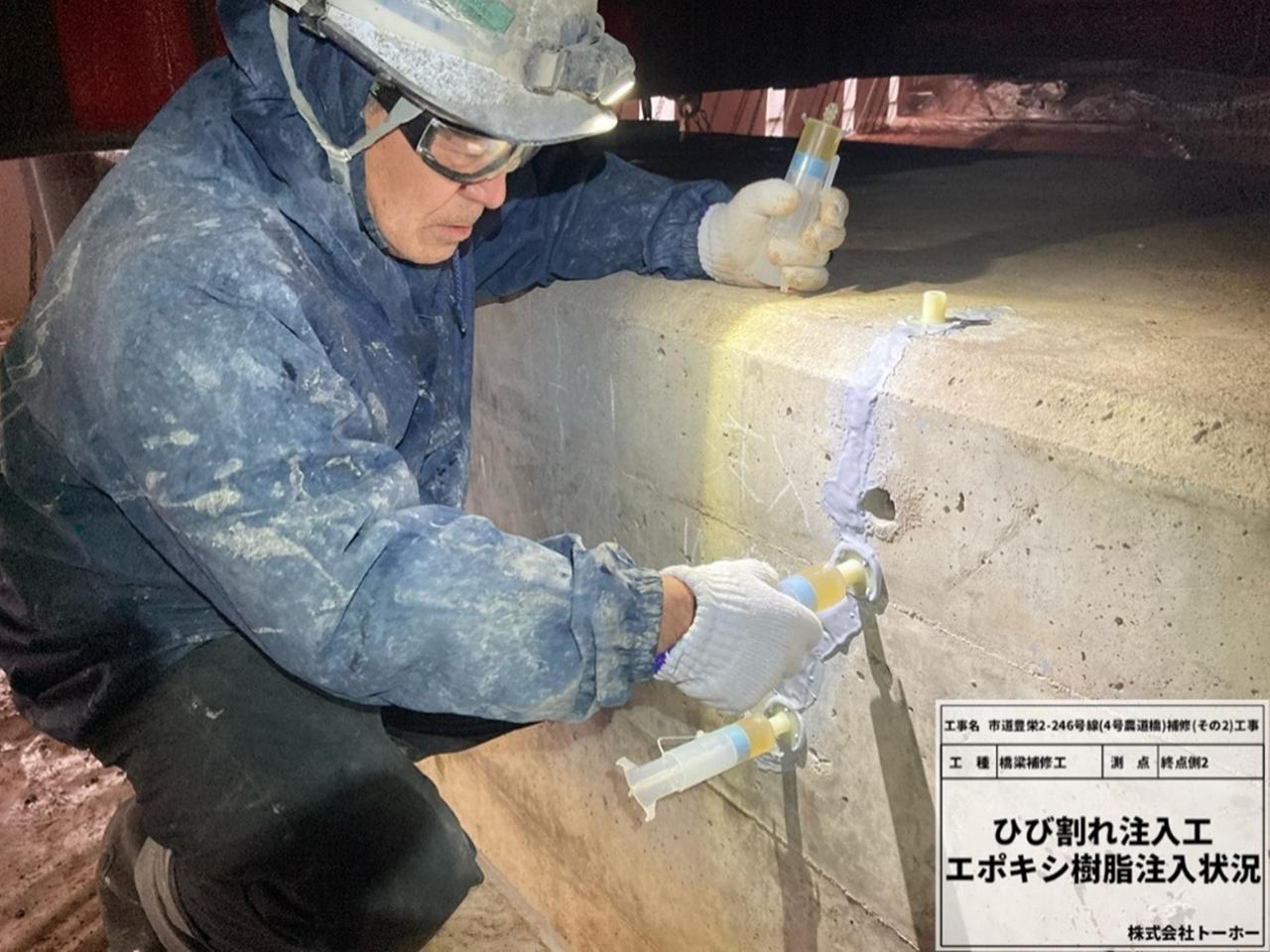

橋脚部:ひび割れ部にシールをしています。

橋脚部:低圧注入工法で樹脂をひび割れ部に注入しています。

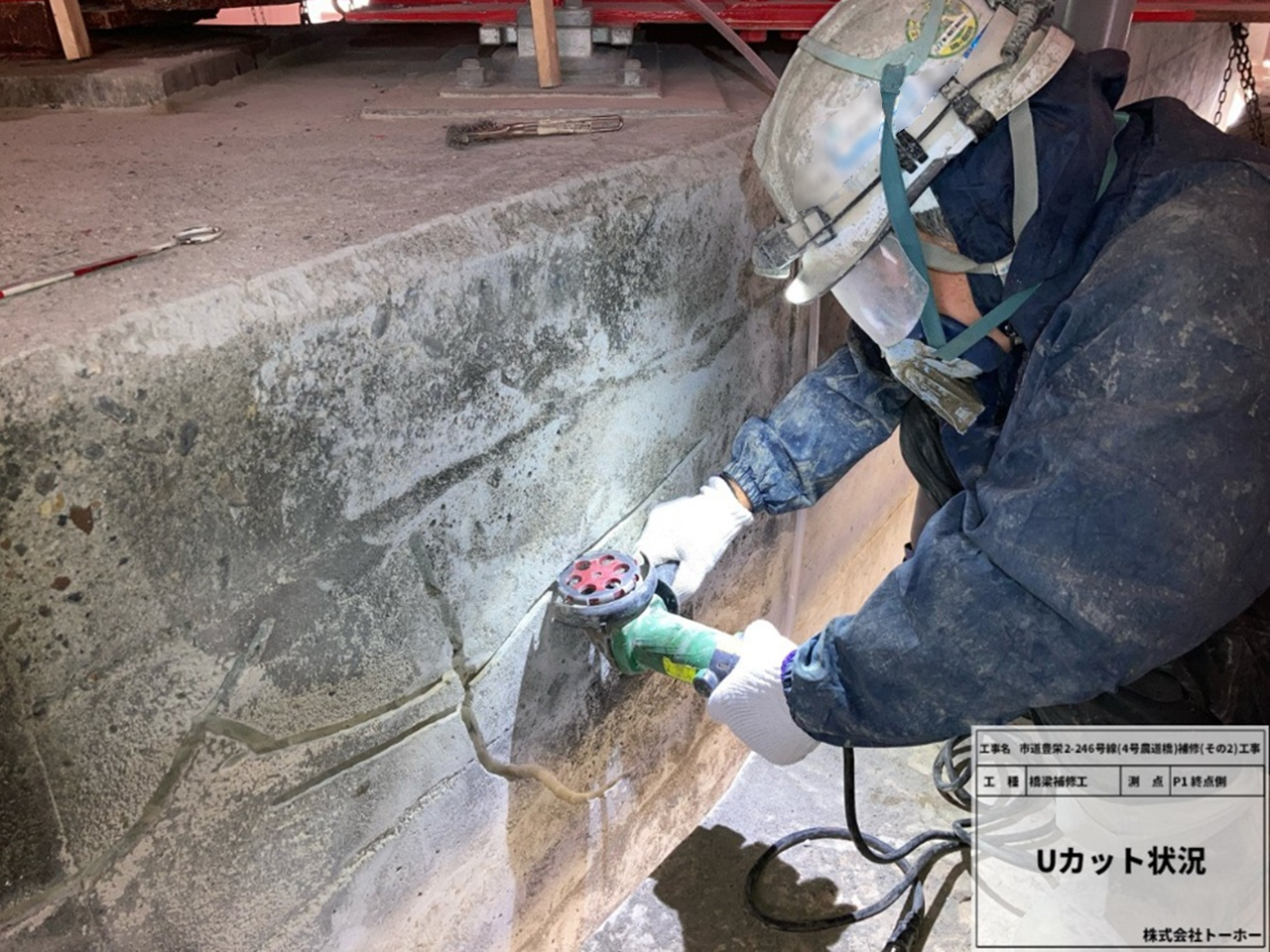

橋脚部:ひび割れ部にUカットをしています。

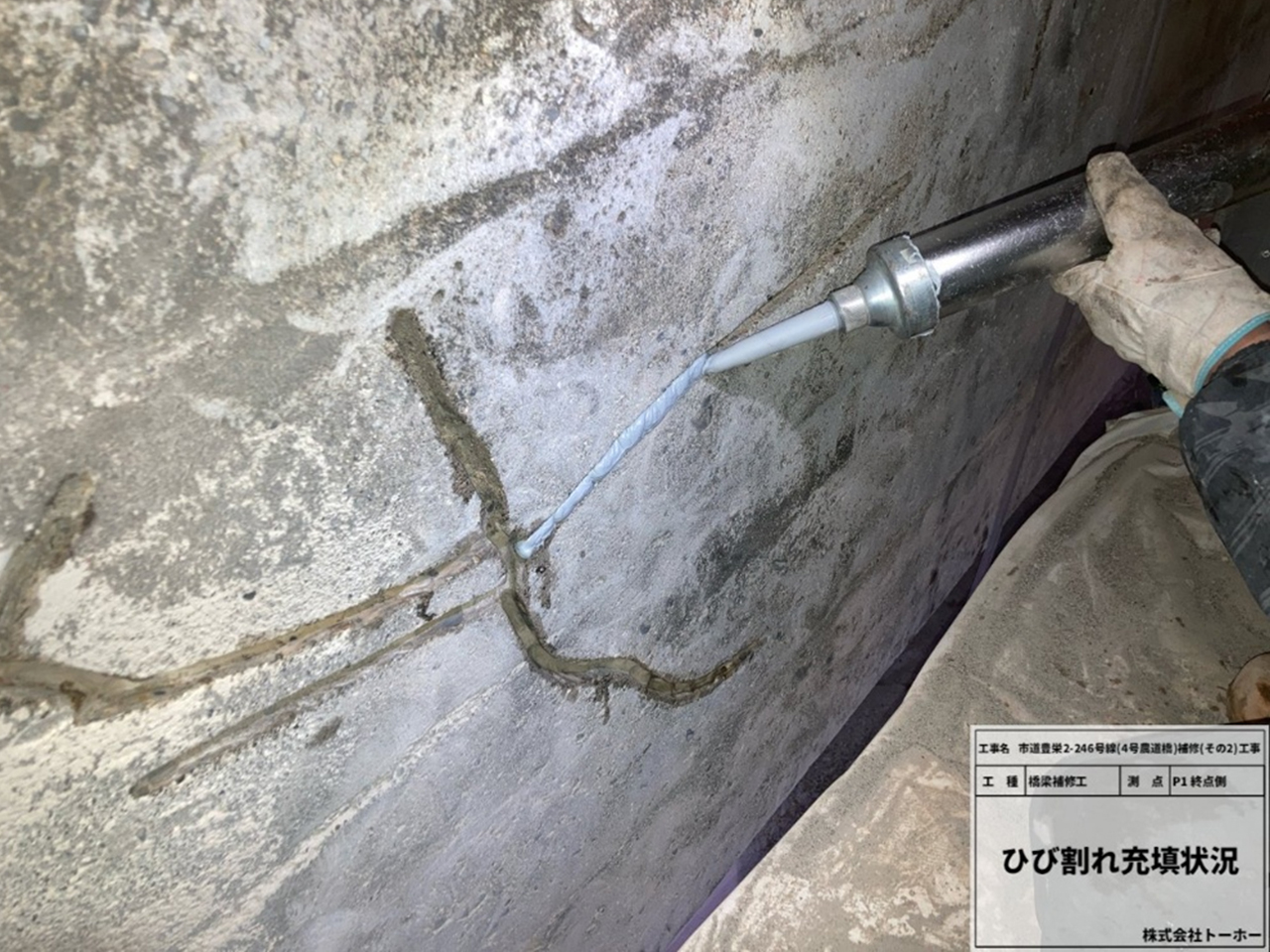

橋脚部:充てん工法でシール材をひび割れ部に充てんしています。

2025年11月28日 進捗状況

仮設工

足場を組み立てています。

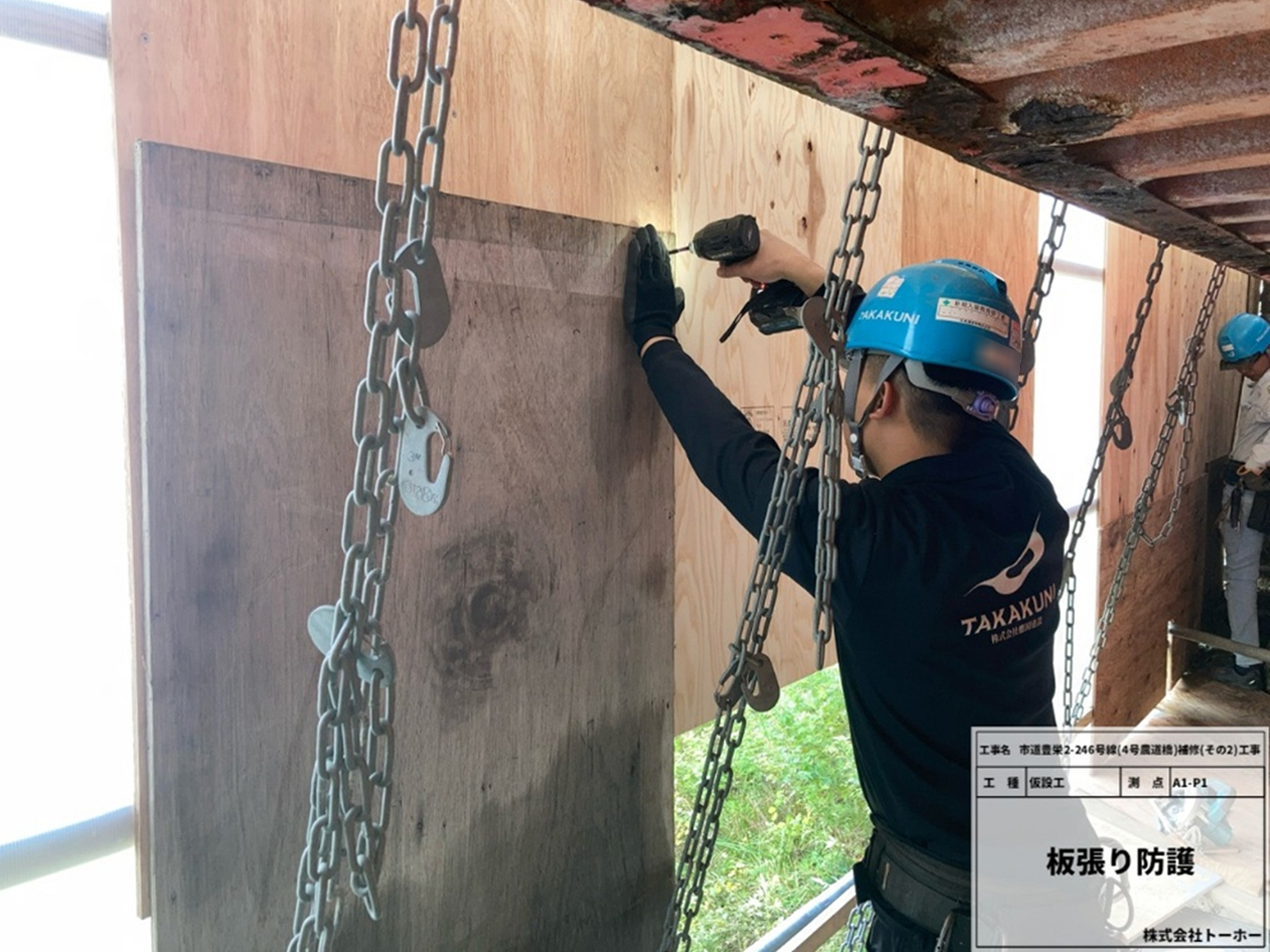

飛散防止対策で板張り防護をしています。

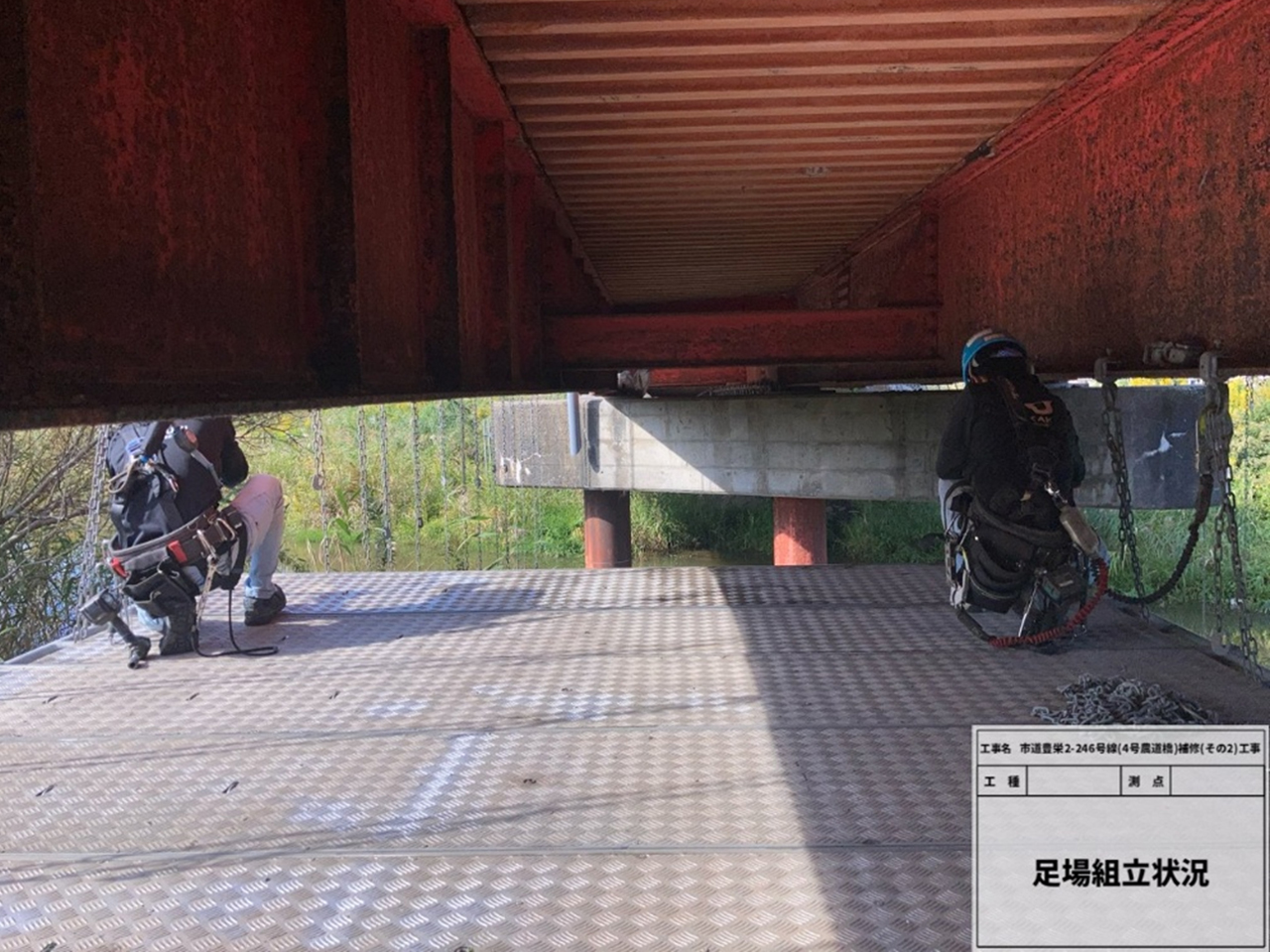

足場組立が完了しました。

足場組立が完了しました。

着手前
